Kevään ensimmäinen säävarman sähköverkon rakennustyömaamme käynnistyi Siikalatvalla
Uudistamme ikääntynyttä ilmajohtoa maakaapeloinnilla suojaan myrskyiltä, ukkosilta ja lumikuormilta noin 16 kilometrin matkalta Siikalatvan Mankilassa ja Saarikoskella. Hanke parantaa sähkönjakelun toimitusvarmuutta yli 440 asiakkaalle. Urakoitsijana työmaalla toimii Enerke Oy.

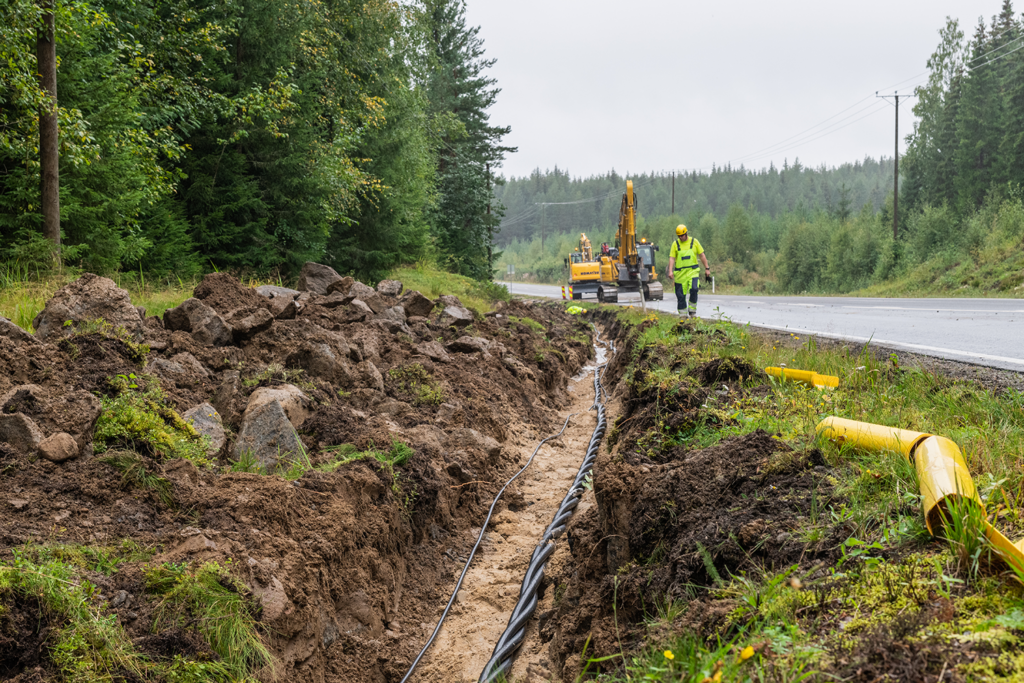

− Työmaa sijoittuu vakituisten asukkaiden ja mökkiläisten läheisyyteen. Alueella on maaseutumaista maastoa ja kaivutöitä tehdään pääasiassa tien vieressä pellon ja metsän reunoilla. Reitti seuraa pitkälti Nevalankankaantietä. Työkoneita näkyy tiellä ja osassa paikkoja pitää varautua kapeneviin tieosuuksiin, Elenian projektipäällikkö Tuomas Fräntilä kertoo.
Keskijännitekaapelia asennamme 13 kilometriä ja pienjännitekaapelia 8 kilometriä. Lisäksi rakennamme yhdeksän uutta puistomuuntamoa korvaamaan vanhat pylväsmuuntamot. Maastotyöt valmistuvat syyskuun loppuun mennessä.
− Ensi talvena alueelta poistetaan yli 200 vanhaa sähköpylvästä, mikä uudistaa maisemaa, antaa lisätilaa pelloille ja viimeistelee työmaan. Vanhojen ilmajohtojen purkutyöt saadaan valmiiksi keväällä 2027, Fräntilä lisää.
Pohjois-Pohjanmaalla yli 140 kilometriä suojaan sään ääri-ilmiöiltä tänä vuonna
Hannes-myrskyn kaltaiset sään ääri-ilmiöt korostavat sähköverkon säävarmuuden merkitystä. Uudistamme sähköverkkoa säävarmaksi Pohjois-Pohjanmaalla vuoden 2026 aikana kahdeksassa eri kohteessa Siikalatvalla, Raahessa, Oulaisissa, Kalajoella, Nivalassa ja Haapajärvellä.
− Seuraava kohde Pohjois-Pohjanmaalla on Raahessa, jossa pääsemme aloittamaan kaivutyöt huhtikuussa. Muut työmaat käynnistyvät kesän aikana. Rakennamme sähkökaapelia Pohjois-Pohjanmaalla maan alle kaikkiaan yli 140 kilometrin matkalle, Fräntilä kertoo.
Maakaapelointi tukee yhteiskunnan sähköistymistä
Peruskorjaamme olemassa olevaa ikääntyvää sähköverkkoa ja rakentaa uutta pääsääntöisesti kaapeloimalla. Maakaapelointi parantaa sähkönjakelun toimitusvarmuutta ja tukee yhteiskunnan sähköistymistä. Elenian verkkoalueella maakaapelia on tällä hetkellä 35 000 kilometriä ja maakaapelointiaste on noussut reilussa kymmenessä vuodessa noin 23 prosentista yli 66 prosenttiin.
Elenian suunnitellut ja meneillään olevat työmaat ja raivauskohteet on esitelty Elenia Säävarma -kartalla.
